河北抚宁抽水蓄能电站1#下斜井反井钻机完成反拉施工

日期:2024-06-27 作者:管理员 编辑: 来源:本站 点击:245

6月27日,由公司承担全过程监理的河北抚宁抽水蓄能电站工程1#下斜井完成反井钻机反拉施工,为后续电站顺利投产奠定了坚实基础。

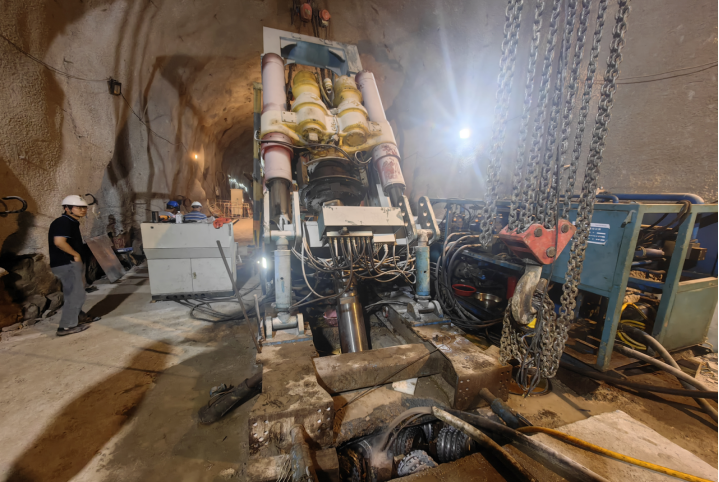

      1#下斜井反井钻机于2024年3月15日开始反拉,3月22日反拉至49米处时,第157根钻杆处发生断裂,导致钻头与钻杆掉至下部施工支洞,钻杆变形。反井钻机反拉过程中钻杆断裂的情况罕见。抚宁电站监理部积极组织各参建单位展开现场勘察,多次召开专题会,详细梳理施工重、难点,提出、论证、改进钻头钻杆掉落处置措施,凭借丰富的经验和专业知识,安全、有效地解决相关问题。5月28日,工程恢复施工。监理部对本次突发事件的处理,为其它斜井施工钻杆端头处理积累了宝贵的经验。
      自抚宁电站开工以来,监理部坚持科学、严谨的态度,秉承“精益求精、质量至上”的监理理念,致力于为业主提供优质的监理服务。在后续监理工作中,监理部将充分发挥专业优势,匠心打造绿色抽蓄新标杆,持续为客户、社会创造最大价值,为实现“双碳”目标贡献更大力量。
