日期:2024-12-12 作者:管理员 编辑: 来源:本站 点击:303

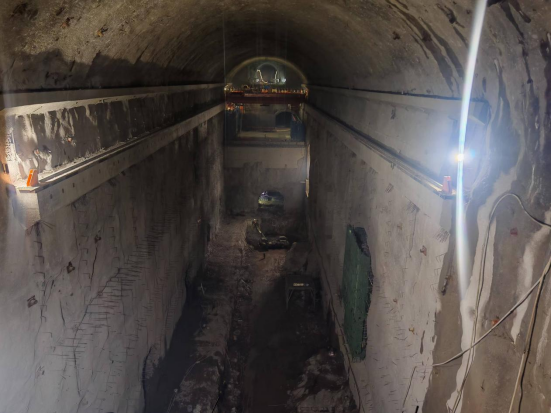

12月6日,由公司承担监理的河北抚宁抽水蓄能电站地下厂房最后一方岩石成功移除,标志着河北抚宁抽水蓄能电站地下厂房开挖完成。
抚宁抽水蓄能电站地下厂房于2023年3月1日正式开挖,以“打造抽蓄精品地下厂房工程”为目标,抚宁监理部通过现场检查巡查、每日协调会、专题技术讨论会等形式,督促参建各方克服项目推进过程中的问题。开挖过程中,监理部紧密围绕“质量、安全、进度、环保”四大目标,对施工单位各项工作进行全面、细致、专业的监督,同时注重环保与可持续发展理念的落实,监督施工单位采取有效的扬尘控制措施,推广绿色施工技术,成功减少了施工对周边环境的影响,最终克服多工作面交叉干扰、禁爆期长、副厂房IV类围岩区支护工作量大等诸多困难,历经646个日夜的奋战,在确保安全、质量的前提下,较合同工期提前115天完成开挖任务,为后续按期投产筑牢根基。
后续,二滩国际抚宁监理部将继续秉承“建设清洁能源,营造绿色环境,服务智慧城市”的使命,充分发挥自身专业优势,匠心打造绿色抽蓄新标杆,持续为客户、为社会创造最大价值。
抚宁抽蓄电站地下厂房开挖尺寸为164米×26.5米×54.5米(长×宽×高),由主厂房、副厂房和安装间组成,呈“一”字型布置,地下厂房的顺利开挖对于整个电站的功能布局、结构安全及后期运行效率具有至关重要的作用。
