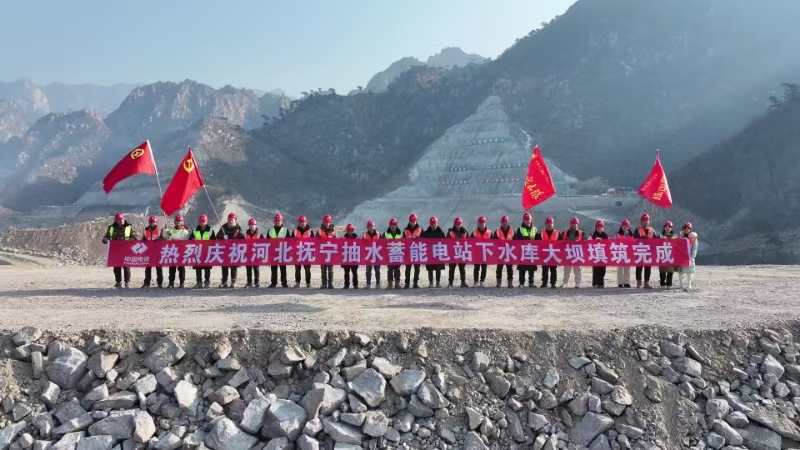

12月25日,由公司监理的河北抚宁电站下水库大坝填筑顺利完成,圆满完成国家电网对抚宁电站的考核目标,大坝正式进入沉降期,预计2025年4月开始面板施工,为2027年电站顺利投产发电奠定了坚实的基础。
自2023年8月15日大坝填筑顺利开工以来,尽管过程中遇到了征地移民阻工、超标洪水、严寒(极端气温零下26度)以及秦皇岛特殊的地理位置(7、8月份为禁爆期)等困难,但参建各方始终把安全放在第一位,通过合理的资源调配组合、部署施工计划、制定阶段目标及详细的节点控制目标,保证了大坝填筑挖、装、运、铺、整平、碾压、试验等工序无缝衔接。
在填筑过程中,项目采用智能化应用系统对大坝填筑质量进行全过程智能监控,同时引入第三方专业质量检测、安全监测单位对大坝分层填筑质量进行快速检测及沉降监测,以确保大坝填筑质量。在施工过程中,科学合理地布置24小时不间断作业,参建人员始终以饱满的热情和昂扬的斗志,一丝不苟、精益求精守责尽责担责,保证了进度可控、质量一流,截至目前,沉降监测为52毫米,达到同类型大坝填筑质量先进水平。
抚宁抽蓄电站下水库大坝为混凝土面板堆石坝,坝顶高程226米,防浪墙顶高程227.2米,最大坝高达到66米,坝顶宽度为10米,坝顶长度为372米,填筑总量157万立方米。
