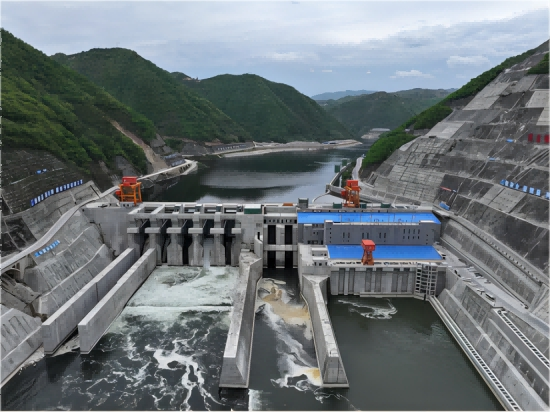

试运行完成!顺利实现全容量并网发电

日期:2024-07-10 作者:管理员 编辑: 来源:本站 点击:461

7月7日下午,由公司承担监理的引汉济渭黄金峡水利枢纽电站2号(末台)机组结束了72小时连续满负荷试运行,顺利完成有水调试全部项目,具备商业运行条件,标志着黄金峡水利枢纽电站进入全容量并网投产发电。

2022年9月25 日首台(1号)机组直径7.6米,铁芯高1.182米,总重120t的定子吊装成功,全厂机组安装工作正式拉开序幕。

2023年7月6日末台(2号)机组直径6.926米,总重180t的转子,在各方单位见证下缓缓落入预定位置,标志着安装工作的完成与机组的调试工作准备。

2024年4月21日,首台(1号)机组正式并网发电,打响了黄金峡工区全容量并网的号角。

2024年6月20日,中间台(3号)并网发电。

2024年7月4日下午,末台(2号)机组完成各项试验,进入72小时试运行。7月7日,末台(2号)机组72小时满负荷试运行结束,正式进入并网发电。

历时651个日夜,从机组安装到全容量并网发电。后续工作中,监理部将继续保持与各参建单位密切配合,紧紧围绕泵站抽水目标奋力冲刺,确保枢纽工程建设完美收官。

黄金峡水利枢纽位于汉江干流上游峡谷段,地处陕西南部汉中盆地以东的洋县境内,为引汉济渭工程主要水源之一。由大坝、泵站、水力发电站、泄洪等建筑物组成,泵站为河床式,共设置7台扬程为108.5米、单泵流量为11.67立方米每秒的立式单级、单吸离心泵电动机组。电站厂房为坝后式半地下式,安装3台单机容量为45兆瓦的轴流转桨式水轮发电机组,年平均发电量3.51亿千瓦时。
