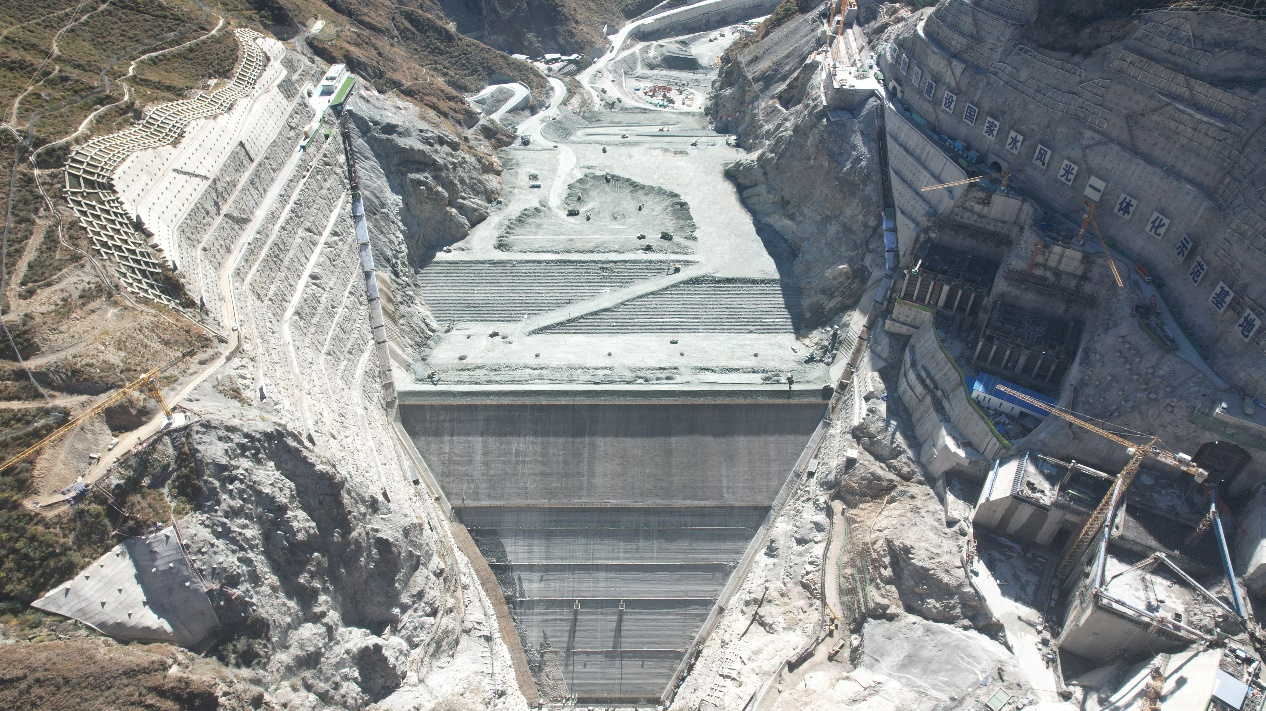

10月30日,由公司承担全过程监理咨询服务的拉哇水电站迎来了又一关键的里程碑节点——大坝填筑总量突破1000万立方米,标志着拉哇水电站工程建设迈上了新的台阶。
拉哇水电站大坝填筑总量约1700万立方米,且仅有28个有效填筑月份,具有坝址区河谷狭窄、大坝填筑强度大、技术指标高、质量控制难、交叉作业影响大等众多难点,大坝填筑工作工期紧、任务重、难度大。自2023年6月大坝填筑启动以来,二滩国际拉哇监理部秉承“以人为本、守法诚信、未雨绸缪、精益求精”的服务理念,率先找准工程建设的发力点,多次与各参建单位召开坝体填筑专题会,详细编排施工进度计划,积极推动大坝填筑工作的“提质”“提效”“提速”。其间监理工程师充分运用自身优势,建立常态化“周例会”“日碰头”的管理机制,定时开展技术碰头,不断完善坝料开采、运输以及填筑方案,通过强化多层次、多维度的大坝填筑料督导检查和压实现场管理责任,确保以最优方案进行大坝填筑施工。
此外,拉哇水电站坝址位于地质灾害高发地区,大坝地震设防9度,为进一步提高碾压精度和碾压质量,监理部一方面充分发挥拉哇水电站“拉哇云”的优势,结合互联网、大数据、云计算等技术,实现了大坝填筑料从料场装料、运输、坝料加水量到卸料区域的全过程、全天候、全环节、全要素的数字可视化监控;另一方面,监理部还积极配合和利用建设单位搭建的“空天地一体化变形监测与性态分析”前沿科学技术手段,依托“北斗”高精度定位系统对填筑现场无人碾压机械进行协调控制,实现了碾压精度达厘米级,99%的大坝碾压遍数符合设计要求以及坝料压实进度和质量的实时监测。
拉哇水电站大坝填筑量突破千万立方米,不仅是一个数字上的突破,更是我国清洁能源事业蓬勃发展的生动写照。面对新起点、新挑战以及新目标,二滩国际监理人以此为契机,将以更饱满的热情、更昂扬的斗志、更务实的作风,弘扬“老二滩”精神,继续为国家绿色能源发展贡献力量。
拉哇水电站位于四川巴塘县与西藏芒康县交界的金沙江上游,设计装机容量高达200万千瓦,是金沙江上游清洁能源基地的关键组成部分。大坝最大坝高为239米,是目前世界上在建和已建同类型工程中最高的面板堆石坝。拉哇水电站作为国家“十四五”规划期间的重点建设项目之一,对于推动国家早日实现“双碳”目标和进一步实施“西电东送”战略具有重要意义。
