日期:2022-10-25 作者:刘扬 编辑: 来源:本站 点击:1386
9月25日,由公司承担监理的引汉济渭黄金峡水电站首台机组(1号机组)定子一次吊装成功,标志着首台机组安装工程全面进入机坑安装阶段,为2023年3月底首台机组具备发电条件迈出了坚实的一步。

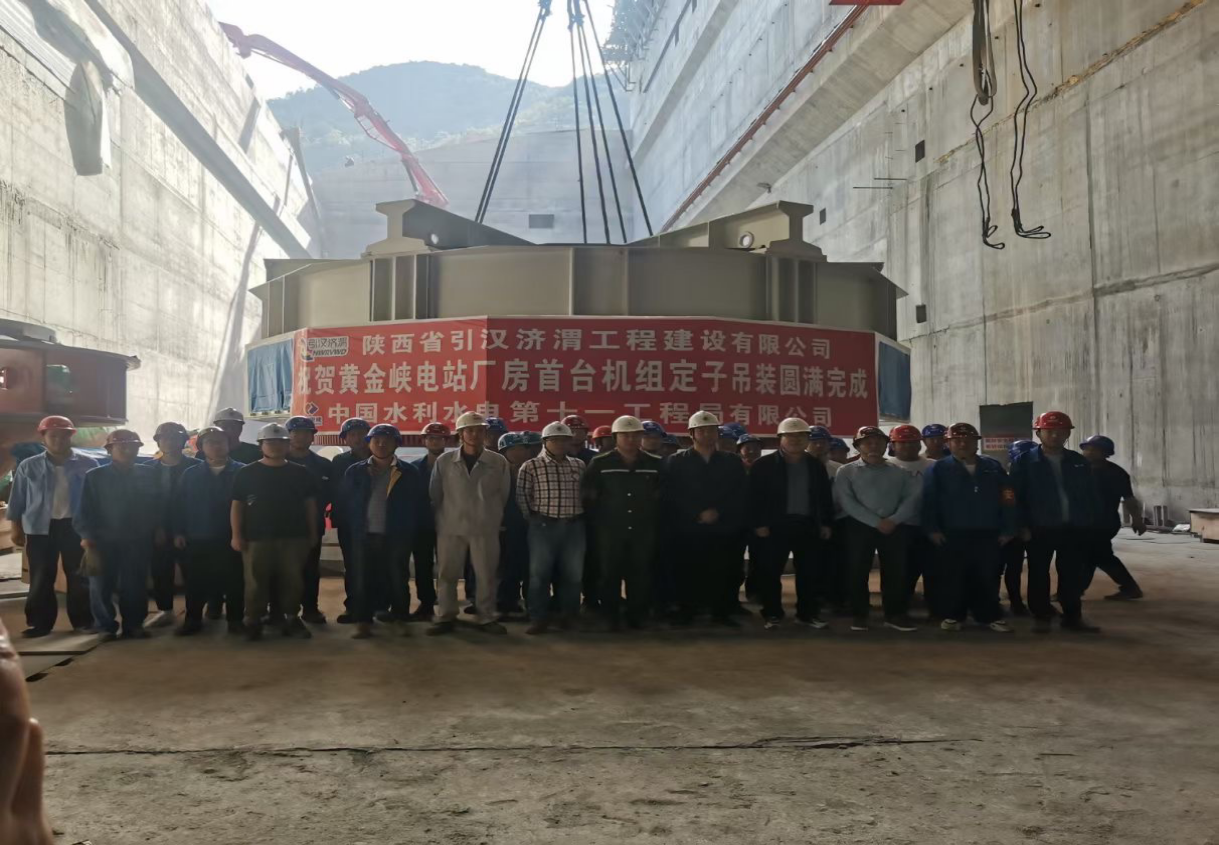

当天下午,直径7.6米、铁芯高1.182米、总装配重量120吨的定子在厂房双小车桥式起重机的作用下,缓缓起升、平移,顺利吊入机坑,首台机组定子吊装工作顺利完成。整个吊装工作准确、平稳、有序,历时30分钟。
电站机组定子组装精度要求高、难度大,是水轮发电机组安装过程中的关键工序。为满足定子吊装条件,顺利完成节点目标,黄金峡监理部始终坚持标准化、专业化、精细化,严格把关组装环节,对定子吊装前的设备状态及现场安全开展专项监督检查,充分做好应急预案,切实保障定子吊装安全顺利。
引汉济渭黄金峡水利枢纽工程位于陕西省汉中市洋县境内,黄金峡水电站是汉江上游干流河段的第一个梯级电站,电站装设3台4.5万千瓦轴流转浆式水轮发电机组,总装机容量13.5万千瓦,多年平均发电量3.51亿千瓦时。
