江西奉新抽水蓄能电站举行进厂交通洞进洞仪式

日期:2022-12-08 作者:管理员 编辑: 来源:本站 点击:1657

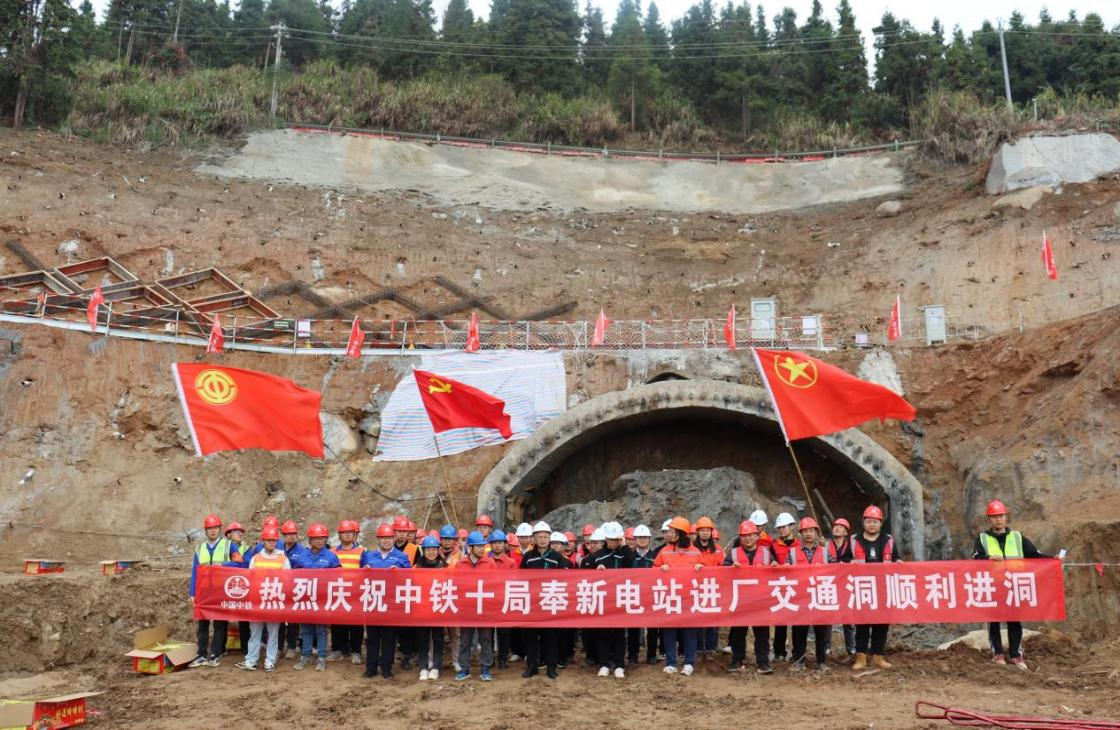

近日,由公司承担监理的江西奉新抽水蓄能电站举行进厂交通洞进洞仪式,国网奉新公司、成都院二滩国际等参建单位共同见证。

进厂交通洞全长935.343米,沿线覆盖层分布广泛,厚度在10~25米,其中进洞口以残坡积砂质黏土为主,局部含碎(块)石,在施工过程存在极易坍塌、透水等安全风险,同时也是为奉新电站地下厂房开挖主体标按时提供工作面的关键性控制工程。

为确保进厂交通洞按期、安全、顺利进洞,项目部多次组织召开专题会议对进洞方案进行探讨,最终确定顶拱超前长管棚预注浆加固松散土体,在洞口覆盖层段采用少进尺、上下台阶、环形开挖预留核心土法,人工配合小型机械开挖的方式,同时在进洞过程中加强对隧道的监控量测及监测频率,为覆盖层顺利进洞施工提供安全保障。

下一步,二滩国际奉新监理部将会切实严把安全关、质量关,把进厂交通洞建设成优质工程、德政工程和廉洁工程,实现工作面的按期交付。
